重庆塑胶运动场施工

新闻分类

产品分类

联系我们

手机:13808391768

手机:13608326158

座机:023-68686999

邮箱:576665359@qq.com

网址:www.cqycty.com

地址:重庆市九龙坡区二郎千叶中央街区4-12-8


透气、透水型塑胶跑道施工流程及方法

您的当前位置: 首 页 >> 新闻资讯 >> 行业新闻

透气、透水型塑胶跑道施工流程及方法

发布日期:2019-10-16 作者: 点击:

不同的塑胶跑道材料在施工流程和工艺上有着明显不同,下面小编就透气、透水型塑胶跑道在运动场地施工的方法做下汇总介绍。

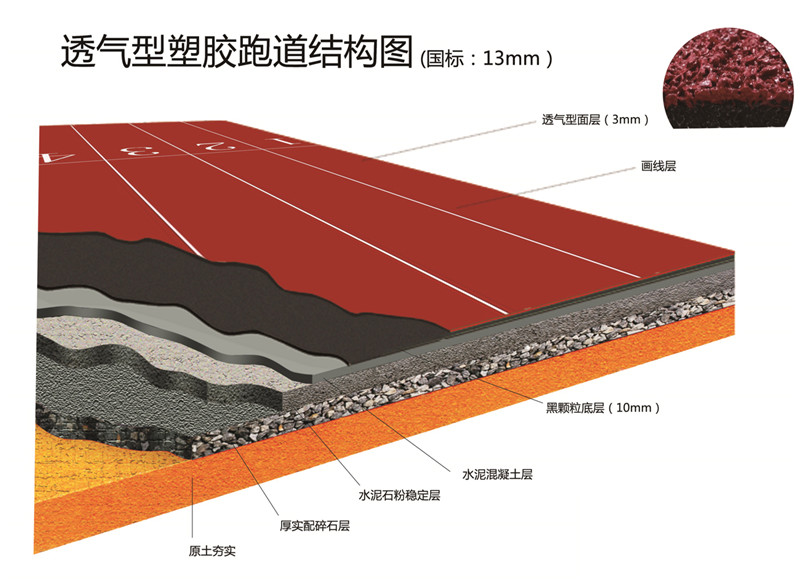

工艺简图

1、基层处理风化料垫层混凝土垫层清扫场地;

2、混凝土面层清理底涂涂刷;

3、橡胶颗粒混合搅拌底层摊铺固化面层配料混合搅拌面层喷涂;

4、测量画线检测点线竣工。

工程做法(由下而上)

1、基层处理:对原基层进行整平压实处理,素土压实系数应在95%以上;


2、200mm厚(压实厚度)风化料掺加6%水泥:按图纸要求找好坡度,采用化风料掺加6%水泥均匀拌匀后(风化料中泥土含量须小于3%),采用平地机摊铺。当平地机平整不到的地方需以人工找平,并用平板震动器震实,在边沿处应宽铺20—30cm,确保边沿处压路机能充分压实。碾压以“先慢后快,先轻后重“为原则,,碾压过程中要随压随洒水,一直碾压到要求的密实度为止。当碾压合格后,盖上草帘或毛毡洒水养护,养护时间不少于7天。待风化料垫层干透后,方可浇筑混凝土垫层

3、150mm厚C25混凝土:C25混凝土配比(重量比:水泥410kg、砂668kg、石子1137kg、水205kg/m3;体积比:水泥1、砂1.63、石子2.77、水0.5),浇筑混凝土时振捣一定要密实,不要在混凝土表面抛洒水泥灰收光,应在原浆上振动收光。混凝土浇筑完成终凝后要用草帘或毛毡覆盖,加强洒水养护,时间不少于10天(洒水次数根据气候而定)。横向每6米设一道伸缩缝(或预留伸缩缝),防止混凝土受温度影响而变形。

4.镶嵌跑道外沿界石:按图纸要求的材质和规格镶嵌跑道外沿界石,界石顶部与塑胶面层的高度应在30—50mm范围内。

5.13mm厚透气性塑胶面层:铺设塑胶面层之前要确保混凝土垫层干透并对混凝土地面进行清理,如地面有凸出物须铲除磨平,灰尘需完全清除。雨天绝对不可进行施工,晴天时要采用1平方米见方的防水卷材覆盖于混凝土基础表面上进行检验,待1—2小时掀开卷材观察混凝土表面是否潮湿,若有潮湿现象则不可施工,待晾晒干透后方可进行下一道工序。

6.划线:按照现行的田径场地设施标准准确测量出跑道线的位置,然后用专用漆划线。


本文网址:http://www.cqycty.com/news/520.html

关键词:重庆塑胶运动场施工,塑胶跑道,塑胶球场

最近浏览:

手机号码:13808391768    手机:13608326158

座机号码:023-68686999

邮箱地址:576665359@qq.com

地址:重庆市九龙坡区二郎千叶中央街区4-12-8

重庆塑胶球场

扫一扫关注我们

  • 在线客服
  • 联系电话
    13808391768
  • 在线留言
  • 在线咨询
    欢迎给我们留言
    请在此输入留言内容,我们会尽快与您联系。
    姓名
    联系人
    电话
    座机/手机号码
    邮箱
    邮箱
    地址
    地址
